上海奉浦大桥防撞墙项目回访情况报告
2017/07/26

一、工程回访概况


        上海奉浦大桥防撞墙内侧面修复工程项目(以下简称奉浦大桥项目)自2014年11月委托法赫中国承包修复至今,已历经近四年(2014年~2017年)的恶劣自然环境和运营环境的考验。现如今,奉浦大桥全长4.4km的防撞墙,除了表面浮沉和几处钢扶手根部局部砂浆开裂外,经现场敲击检查,防撞墙大面修复的砂浆坚实无开裂脱落现象,表面防腐涂层质量完好无空鼓脱层脱落现象。

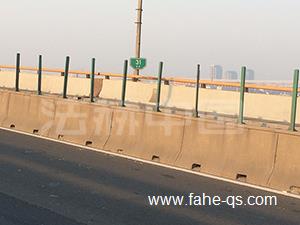

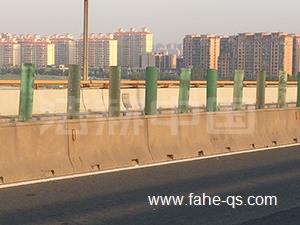

下图为奉浦大桥防撞墙施工前后对比

(2013年~2014年)

上海奉浦大桥防撞墙施工前后对比-法赫中国上海奉浦大桥防撞墙施工前后对比-法赫中国上海奉浦大桥防撞墙施工前后对比-法赫中国

上海奉浦大桥防撞墙施工前后对比-法赫中国上海奉浦大桥防撞墙施工前后对比-法赫中国


        奉浦大桥项目主要体现在如下几处亮点:

        ①新材料应用:FH-CR(Ⅱ)薄型砂浆配合CR4快干砂浆成功应用于大坑槽基面的修复,用在防撞墙混凝土修复中,具有可靠保证(至少三年)。

        ②新工艺应用:针对防撞墙病害整治的新工艺成功得到时间的验证。此工艺“高压水射流基面处理→钢筋除锈→涂刷锈转化剂进行防锈处理→混凝土涂刷防腐材料→涂抹无机聚合物砂浆修复→涂刷混凝土防腐防渗封闭材料(底涂)→混凝土防腐防渗封闭材料(面涂)”同时在东北、西北、华东乃至全国得以顺利推广。

        ③施工工序组织合理。在4.4km长的战线内合理组织每项工序的衔接很重要(比如取水、材料分点预留、具体工序的先后顺序等),如果没有合理的施工组织,那么就无法在22天内完成施工任务。

        ④施工安全。此项目交通量较大且是夜间施工,存在较大的安全隐患。施工期间,项目经理坚持在夜间不停巡视,严格要求现场人员佩戴反光背心,同时实时监督交管安全员的工作,最终在实际施工期内没有发生任何交通、安全事故或者伤人施工事故。


 下图为奉浦大桥项目回访照片

(2017年7月)


上海奉浦大桥项目回访-法赫中国上海奉浦大桥项目回访-法赫中国上海奉浦大桥项目回访-法赫中国9.jpg上海奉浦大桥项目回访-法赫中国上海奉浦大桥项目回访-法赫中国




二、工程工艺介绍


1、桥梁概况及主要病害:

        奉浦大桥是黄浦江上第一座大跨度预应力混凝土连续梁桥,全长2201.8米,主桥跨径组合为545.30(85.15+125+125+125+85.15)米。主桥宽18.6米。奉浦大桥于1994年3月开工,1995年10月建成通车。奉浦大桥设双向四快车道,设计车速为100km/h实际限速70km/h,设计荷载汽车20级,挂车120级。该项目地点为S4沪金高速横跨闵行及奉贤两区之间黄浦江奉浦大桥上,该桥上下行线防撞墙及路缘石内侧均需修复并防腐。


2、主要工程量:

        FH-JTR1混凝土防水防渗封闭3743.06㎡,FH-CX锈转化剂露筋处理200㎡,CTR1防腐3743.06㎡。


3、重点难点:

        ①作业面太长。按照上下行线计算共计有4.4Km长的作业面,携重步行约需2小时。

        ②施工安全。因为是夜间施工虽然甲方委托第三方进行了交通管制,但是由于S4沪金高速路夜间通行大型货车较多,两侧没有应急车道,仍然存在诸多安全隐患。

        ③质量控制。此项目防撞墙露筋砼破损极为严重,部分坑槽深度达50mm,原砼空鼓处需人工探测敲除(清洗机无法彻底清除)。

        ④进度控制。允许的夜间施工时间实际是22:00~5:00共7个小时,加之雨雪天不得施工,限定工期紧张,故进度方面是个控制难点。


4、基本工艺及施工过程(2014年11月):

        1)使用FH-B8001高压水射流桥隧养护机处理基面,清除防撞墙表面松动混凝土,钢筋除锈以及表面清洗 :

        2)涂刷FH-CX锈转化剂进行钢筋锈转化防锈处理

        3)基面涂刷FH-CTR1混凝土防腐材料

        4)涂抹FH-CR无机聚合物砂浆进行保护层修复

        5)涂刷混凝土防腐防渗封闭材料FH-JTR1(底涂)

        6)涂刷混凝土防腐防渗封闭材料FH-JTR1(面涂)


上海奉浦大桥项目施工工艺及施工过程-法赫中国上海奉浦大桥项目施工工艺及施工过程-法赫中国

上海奉浦大桥项目施工工艺及施工过程-法赫中国上海奉浦大桥项目施工工艺及施工过程-法赫中国

上海奉浦大桥项目施工工艺及施工过程-法赫中国上海奉浦大桥项目施工工艺及施工过程-法赫中国

上海奉浦大桥项目施工工艺及施工过程-法赫中国上海奉浦大桥项目施工工艺及施工过程-法赫中国

上海奉浦大桥项目施工工艺及施工过程-法赫中国上海奉浦大桥项目施工工艺及施工过程-法赫中国
